Wärmeplanung: So soll Cremlingen bis 2040 klimaneutral heizen

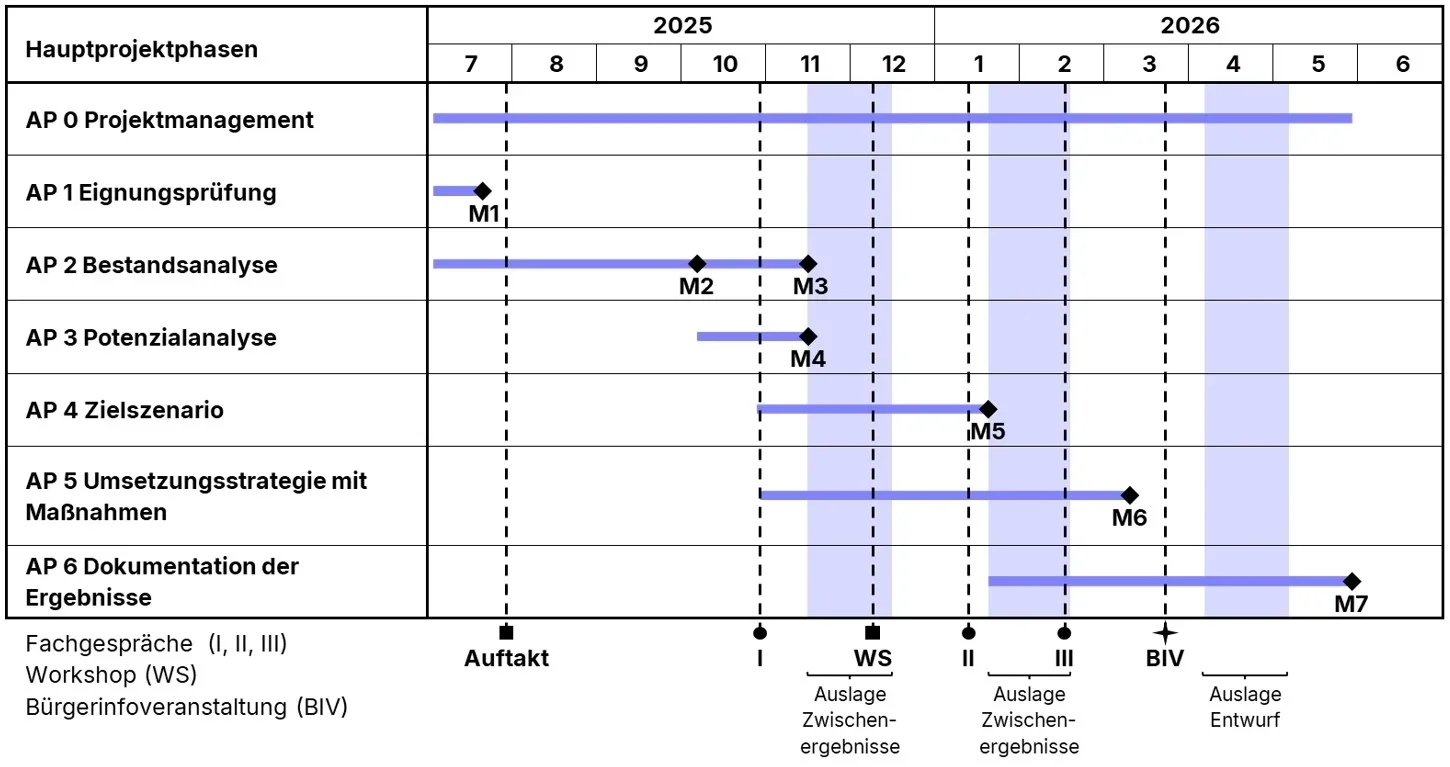

Die Gemeinde Cremlingen hat ihre erste kommunale Wärmeplanung abgeschlossen. Der Abschlussbericht zeigt, wie in der Gemeinde heute geheizt wird, welche erneuerbaren Wärme-Quellen es vor Ort gibt und wie die Wärmeversorgung bis 2040 klimaneutral werden kann. Erarbeitet hat ihn der Dienstleister Green Planet Energy eG. Alle Kommunen in Niedersachsen sind nach dem Klimaschutzgesetz des Landes zu einer Wärmeplanung verpflichtet.

Ausgangslage: viel Erdgas, alte Heizungen

Rund 80 Prozent der Energie für Wärme stammen in Cremlingen aus fossilen Quellen, vor allem aus Erdgas und Heizöl. Biomasse deckt etwa 16 Prozent. Der Wärmebedarf liegt bei rund 94,5 Gigawattstunden im Jahr, die Emissionen bei etwa 22.000 Tonnen CO₂. Etwa 58 Prozent der Gebäude stammen aus der Zeit vor 1978. Rund 39 Prozent der Heizungen sind älter als 20 Jahre, jede achte sogar älter als 30 Jahre. Hier besteht der dringendste Handlungsbedarf.

Großes Potenzial vor Ort

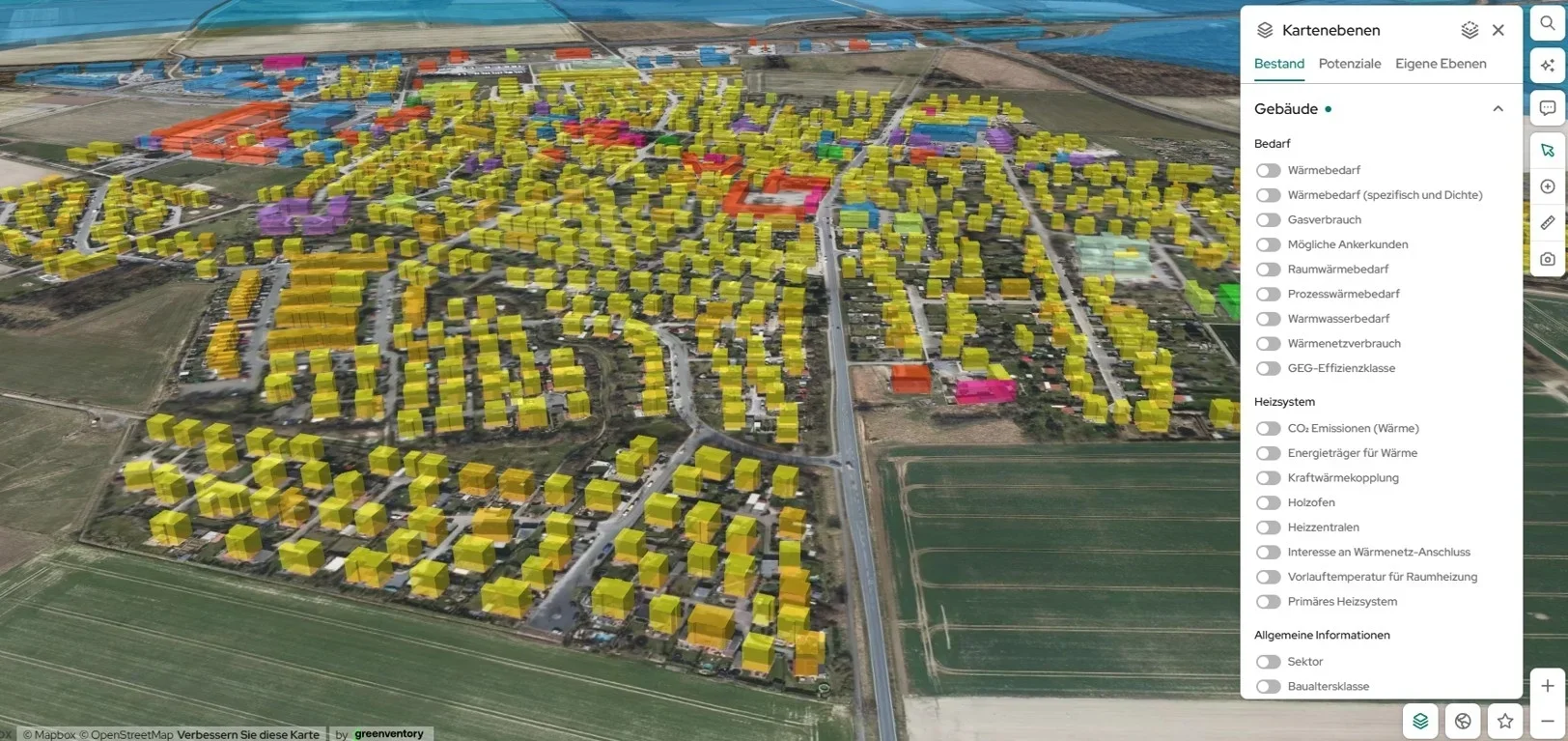

Technisch ließe sich der gesamte Wärmebedarf mit lokalen erneuerbaren Energien decken, etwa über Erdwärme, Solarthermie oder Umgebungsluft. Von Wasserstoff für Privathaushalte raten die Fachleute dagegen derzeit ab.

Wärmepumpe wird zur Regel

Das Zielszenario für 2040 zeigt: Rund 94 Prozent der Gebäude könnten mit Luft- oder Erdwärmepumpen beheizt werden. Etwa 4 Prozent würden an ein Wärmenetz angeschlossen, 2 Prozent über Biomassekessel versorgt. Die Treibhausgasemissionen im Wärmebereich würden so um rund 97 Prozent sinken.

Vier Gebiete für Wärmenetze

Im Neubaugebiet Am Sandbach wurde dieses Jahr ein mit Gas betriebenes Wärmenetz in Betrieb genommen. Für neue Wärmenetze grundsätzlich geeignet sind drei Bereiche: Kattenbalken in Weddel, Cremlingen Nord-West sowie in Schandelah die Neue Reihe. Ob dort tatsächlich Netze entstehen, müssen weitere Studien zu Technik und Wirtschaftlichkeit klären. Entscheidend sind auch das Interesse der Anwohnerinnen und Anwohner sowie geeignete Betreiber. Alle übrigen Bereiche sind Gebiete für Einzelversorgung, dort heizt voraussichtlich jedes Haus weiter selbst.

Was das für Eigentümerinnen und Eigentümer bedeutet

Der Wärmeplan ist eine strategische Grundlage. Er verpflichtet niemanden, die Heizung auszutauschen, und gibt keine Antwort für einzelne Gebäude. Bestehende Heizungen dürfen weiter betrieben und repariert werden. Wer eine neue Heizung plant, sollte sich beraten lassen: Die Gemeinde Cremlingen bietet für Gebäude mit Baujahr vor 1984 eine kostenlose Energieberatung und eine Förderung von CO2-sparenden Maßnahmen an. Bei neueren Gebäuden helfen der Landkreis Wolfenbüttel und die Verbraucherzentrale weiter.

Die nächsten Schritte

Bis 2030 sollen erste Maßnahmen umgesetzt oder eingeleitet werden. Vorgeschlagen sind unter anderem eine zentrale Anlaufstelle und Informationsangebote zur Wärmewende, Unterstützungsmodelle für den Umstieg auf Wärmepumpen, die Sanierung gemeindeeigener Gebäude sowie vertiefte Studien zu den Wärmenetzen in Kattenbalken, Schandelah und Cremlingen Nord-West. Der Wärmeplan wird alle fünf Jahre fortgeschrieben.
